于方寸之間鑄就匠心 ——朔州發電改造項目攻堅紀實
編輯:2025-04-17 10:34:39
在山西朔州這片能源熱土上,一座服役多年的發電廠正經歷著"心臟搭橋"式的改造升級。
作為承擔機組改造的施工單位,我公司主要承擔的是其導熱油管道、蓄熱器加熱蒸汽管道、蒸汽疏水管道、凝結水加熱管道、熱網循環水加熱管道、設備冷卻水管道、氮氣及壓縮空氣管道、壓縮空氣管道、儲熱換熱站采暖管道等的制作及安裝,要知道制作供貨種類繁多且零碎,管道安裝過程中涉及閥門、管件、支吊架等的安裝,支架安裝又涉及到地基的開挖、鋼筋綁扎澆筑以及植筋等,更要強調指出的是:我們面對的不僅是技術攻關,更是一場與時間賽跑、與空間博弈的極限挑戰——在不停機狀態下完成設備升級,猶如在高速行駛的列車上更換車輪。
一、螺螄殼里做道場:三維透視施工困局
1. 空間維度之困
• 施工區域被限定在已發電運行中的機組區域,就拿管路安裝來說,本可以用小吊車解決的問題,由于空間有限吊車無法站位,只好選擇大功率的吊車隔空來吊、本可以一鉤吊上去就位的管段,由于空間有限,只能是借助于升降機或是靠人拉肩扛來完成。
2. 時間維度之壓
• 每日有效施工窗口期有限,尤其是動火作業,需提前72小時申報動火作業計劃并辦理動火作業票。
• 切割作業必須分3個階段穿插進行,單次連續操作不超過15分鐘(防止設備溫升超限)
3. 安全維度之苛
• 動火作業執行"雙監護+隔離"制度:除業主監管外,還必須實施物理隔離措施,確保火星飛濺距離≤30cm
二、破局之道:智慧施工多重奏
即要解決空間有限的難題,還要確保施工進程,我項目人奏響了智慧施工的多重奏,針對空間小的方位,就挑選精明強干且瘦小的人員進去,空間小無法多工序施展開來,就采取工序時空折疊術,將多道工序拆解為多個微單元分塊施工,如在罐體保溫實施中,公司肖海平總經理如是說:"在帶電的琴弦上跳舞,需要的不只是勇氣,更是對每個細節的極致掌控。“就是對該項目負責人的肯定。
如今,在項目全體人員的共同努力和積極獻計獻策下,除部分閥門沒到全無法施工外,人員主要集中在剩余支墩的施工、壓縮空氣以及氮氣的小管施工上,昨天又恰逢公司巡檢人員再次到達該現場,這也是公司25年度第一站巡檢該項目后的再一次檢查,目的就是希望并為確保該項目的完美收官。相信那些在逼仄空間里流淌的汗水,終將會化作照亮能源未來的星光。作為業主方的中國科學院工程熱物理研究所某負責人如是說:"山西泰肥施工團隊展現的不僅是技術實力,更是一種令人欽佩的職業精神。"
祝愿山西泰肥的明天更美好!

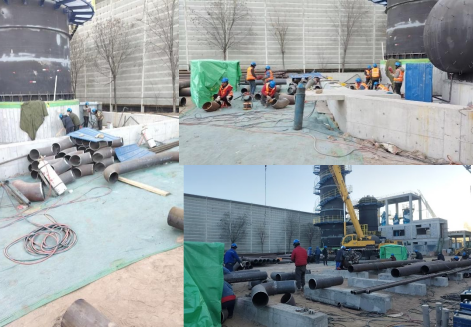

圖為 管段管件加工制作中
圖為 支架支墩制作部分花絮

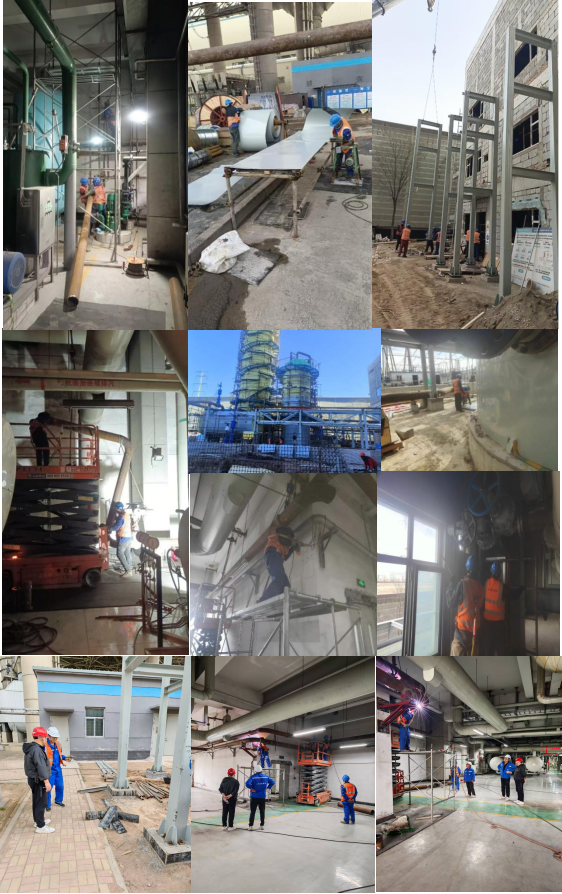

圖為 管路及其支架、保溫施工及公司巡檢部分花絮

圖為 每天雷打不動的班前交底會
版權所有:山西泰肥建設集團有限公司 未經書面授權禁止使用 備案號:晉ICP備13005074號-2 技術支持:龍采科技集團
于方寸之間鑄就匠心 ——朔州發電改造項目攻堅紀實
編輯:2025-04-17 10:34:39
在山西朔州這片能源熱土上,一座服役多年的發電廠正經歷著"心臟搭橋"式的改造升級。
作為承擔機組改造的施工單位,我公司主要承擔的是其導熱油管道、蓄熱器加熱蒸汽管道、蒸汽疏水管道、凝結水加熱管道、熱網循環水加熱管道、設備冷卻水管道、氮氣及壓縮空氣管道、壓縮空氣管道、儲熱換熱站采暖管道等的制作及安裝,要知道制作供貨種類繁多且零碎,管道安裝過程中涉及閥門、管件、支吊架等的安裝,支架安裝又涉及到地基的開挖、鋼筋綁扎澆筑以及植筋等,更要強調指出的是:我們面對的不僅是技術攻關,更是一場與時間賽跑、與空間博弈的極限挑戰——在不停機狀態下完成設備升級,猶如在高速行駛的列車上更換車輪。
一、螺螄殼里做道場:三維透視施工困局
1. 空間維度之困
• 施工區域被限定在已發電運行中的機組區域,就拿管路安裝來說,本可以用小吊車解決的問題,由于空間有限吊車無法站位,只好選擇大功率的吊車隔空來吊、本可以一鉤吊上去就位的管段,由于空間有限,只能是借助于升降機或是靠人拉肩扛來完成。
2. 時間維度之壓
• 每日有效施工窗口期有限,尤其是動火作業,需提前72小時申報動火作業計劃并辦理動火作業票。
• 切割作業必須分3個階段穿插進行,單次連續操作不超過15分鐘(防止設備溫升超限)
3. 安全維度之苛
• 動火作業執行"雙監護+隔離"制度:除業主監管外,還必須實施物理隔離措施,確保火星飛濺距離≤30cm
二、破局之道:智慧施工多重奏
即要解決空間有限的難題,還要確保施工進程,我項目人奏響了智慧施工的多重奏,針對空間小的方位,就挑選精明強干且瘦小的人員進去,空間小無法多工序施展開來,就采取工序時空折疊術,將多道工序拆解為多個微單元分塊施工,如在罐體保溫實施中,公司肖海平總經理如是說:"在帶電的琴弦上跳舞,需要的不只是勇氣,更是對每個細節的極致掌控。“就是對該項目負責人的肯定。
如今,在項目全體人員的共同努力和積極獻計獻策下,除部分閥門沒到全無法施工外,人員主要集中在剩余支墩的施工、壓縮空氣以及氮氣的小管施工上,昨天又恰逢公司巡檢人員再次到達該現場,這也是公司25年度第一站巡檢該項目后的再一次檢查,目的就是希望并為確保該項目的完美收官。相信那些在逼仄空間里流淌的汗水,終將會化作照亮能源未來的星光。作為業主方的中國科學院工程熱物理研究所某負責人如是說:"山西泰肥施工團隊展現的不僅是技術實力,更是一種令人欽佩的職業精神。"
祝愿山西泰肥的明天更美好!
圖為 管段管件加工制作中
圖為 支架支墩制作部分花絮
圖為 管路及其支架、保溫施工及公司巡檢部分花絮
圖為 每天雷打不動的班前交底會
