新疆重能項目新施工動態
編輯:2024-10-25 11:04:51
由我公司承擔的新疆重能石頭梅2×100萬千瓦煤電項目1#、2#機組間冷塔設備及管道安裝,現1#機組已開始其展寬平臺的吊裝,它的開始預示著之前影響我方的1#機組間冷塔塔體已經基本完工,預示著之前因受其影響的我方1#機組間冷塔三角管束吊裝只待部分扇區的上下環管以及展寬平臺安裝后不日即可開始安裝,預示著困擾我方的管束組合后的存放問題很快將迎刃而解;現2#機組三角管束組合也已在加速進行且已完成三角架組合120余組、完成管束組合且打壓完的有40余組。
在此之前,由于受非我方施工范圍冷卻塔主體施工進度滯后影響,致使我方多個分項工作無法按計劃正常實施,如我方承擔范圍內的展寬平臺組合吊裝、上下環管安裝等,由于管束組合后需要打壓且打壓之后必須吊起傾斜一定的角度才能將水放凈,而該項工作通常借助管束吊裝時進行,由于塔體不具備環管和展寬平臺安裝條件,進而使得管束無法安裝,進而又引發了組合場管束堆積太多一定程度上制約了我方后續管束的組合進程,更加致命的是眾所周知新疆的冬季來的較早,進入10月中下旬基本就上凍,而已經組合完成并經過打壓的1#機組156組管束急需將每組吊起控盡殘留的水,不敢有絲毫的懈怠,為掃除質量事故隱患,唯一解決的辦法就是將每一組傾斜一定角度吊起利用重力將水排盡,但由于現組合存放場地十分有限,現打壓完的管束棋布星羅,要想拎起每組控水,首先吊車都無法站位,必須將絕大多數都運至現場外的空曠地進行,待安裝時再需二次倒回,無形中增加成本支出費用,但顧客至上,質量至上始終是我們經營服務的宗旨,有條件要上,沒有條件創造條件也要上,這是一直以來根植于我們公司員工心底深處的服務理念,由于項目團隊的快速反應,受到了甲方、業主及監理的一致贊譽。

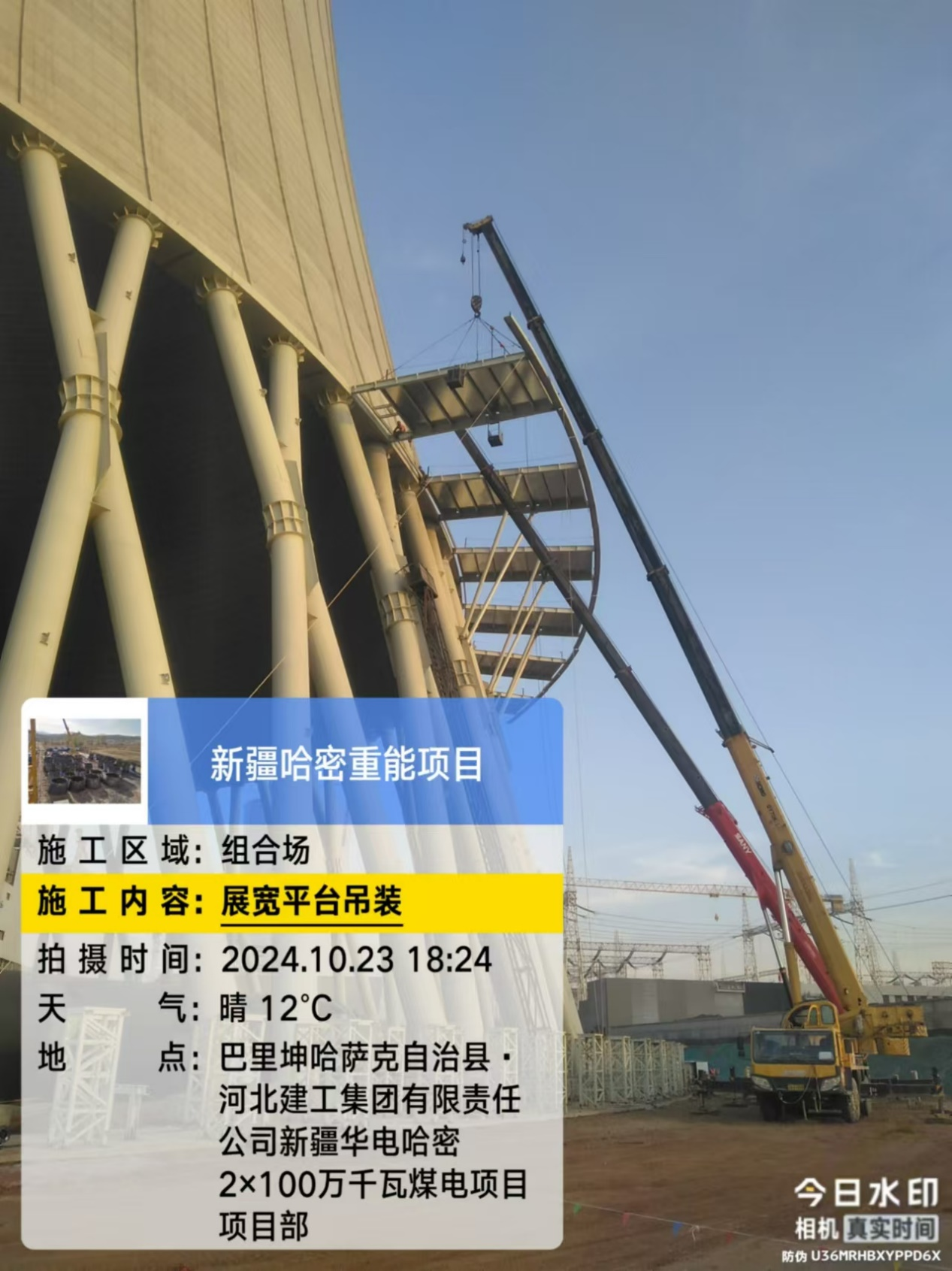

圖為 1#機組展寬平臺吊裝

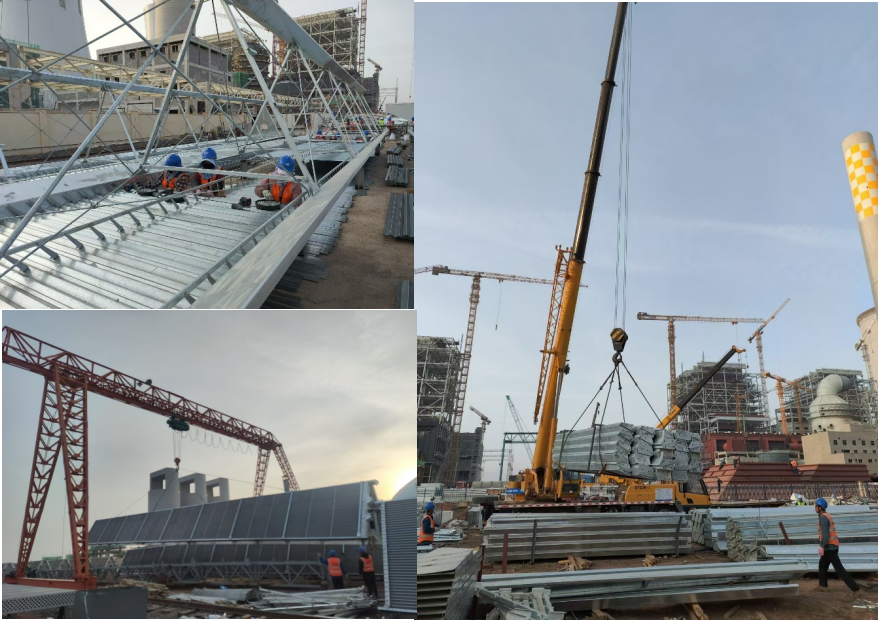

圖為 施工現場掠影
圖為 每日雷打不動的班前交底
?
版權所有:山西泰肥建設集團有限公司 未經書面授權禁止使用 備案號:晉ICP備13005074號-2 技術支持:龍采科技集團
新疆重能項目新施工動態
編輯:2024-10-25 11:04:51
由我公司承擔的新疆重能石頭梅2×100萬千瓦煤電項目1#、2#機組間冷塔設備及管道安裝,現1#機組已開始其展寬平臺的吊裝,它的開始預示著之前影響我方的1#機組間冷塔塔體已經基本完工,預示著之前因受其影響的我方1#機組間冷塔三角管束吊裝只待部分扇區的上下環管以及展寬平臺安裝后不日即可開始安裝,預示著困擾我方的管束組合后的存放問題很快將迎刃而解;現2#機組三角管束組合也已在加速進行且已完成三角架組合120余組、完成管束組合且打壓完的有40余組。
在此之前,由于受非我方施工范圍冷卻塔主體施工進度滯后影響,致使我方多個分項工作無法按計劃正常實施,如我方承擔范圍內的展寬平臺組合吊裝、上下環管安裝等,由于管束組合后需要打壓且打壓之后必須吊起傾斜一定的角度才能將水放凈,而該項工作通常借助管束吊裝時進行,由于塔體不具備環管和展寬平臺安裝條件,進而使得管束無法安裝,進而又引發了組合場管束堆積太多一定程度上制約了我方后續管束的組合進程,更加致命的是眾所周知新疆的冬季來的較早,進入10月中下旬基本就上凍,而已經組合完成并經過打壓的1#機組156組管束急需將每組吊起控盡殘留的水,不敢有絲毫的懈怠,為掃除質量事故隱患,唯一解決的辦法就是將每一組傾斜一定角度吊起利用重力將水排盡,但由于現組合存放場地十分有限,現打壓完的管束棋布星羅,要想拎起每組控水,首先吊車都無法站位,必須將絕大多數都運至現場外的空曠地進行,待安裝時再需二次倒回,無形中增加成本支出費用,但顧客至上,質量至上始終是我們經營服務的宗旨,有條件要上,沒有條件創造條件也要上,這是一直以來根植于我們公司員工心底深處的服務理念,由于項目團隊的快速反應,受到了甲方、業主及監理的一致贊譽。
圖為 1#機組展寬平臺吊裝
圖為 施工現場掠影
圖為 每日雷打不動的班前交底
?
—— 聯系我們
CONSULTAION HOLLINE
郵箱:1526956766@qq.com
版權所有:山西泰肥建設集團有限公司 未經書面授權禁止使用 備案號:晉ICP備13005074號-2 技術支持:龍采科技集團
