新疆哈密重能項目快速反應 成績喜人
編輯:2024-08-08 17:04:34
新疆哈密重能項目2*1000MW機組,我公司承擔的主要項目有: 1#機組間冷塔埋地水箱及循環水管道安裝、三角管束組合及設備吊裝、輔機冷卻塔地埋管道安裝等。
現156件三角管束中組裝完成散熱器及百葉窗的有3件、完成三角架搭設的(散熱器待組裝)23件、約近400米的輔機冷卻水地埋管道已基本施工完;受塔體施工進度制約,我方承擔的間冷塔埋地水箱及循環水管道安裝、管束安裝等尚未能展開。針對新疆特殊的氣候條件----冬季來臨早,進入10月下旬基本就進入冬季,有條件要上,沒有條件創造條件也要上這是一直以來我們公司項目施工人的座右銘,更是我公司每個項目負責人早已練就的能力,部分項目制約,我們就從擁有較多控制權、主動權的分項目上入手,變被動為主動,積極挖掘自身資源和潛力,以便給后續項目擠出更多時間,我項目人除利用25噸汽車吊進行三角架及管束組合外,連日來他們加班加點在其組合場又布設了龍門吊,一鼓作氣一氣呵成完成安裝調試以較短的時間使其投用,極大地增加了三角架及管束組合作業面,由于項目人的快速反應,現場成績喜人,受到甲方及業主的贊譽。

圖為 組合中的三角架

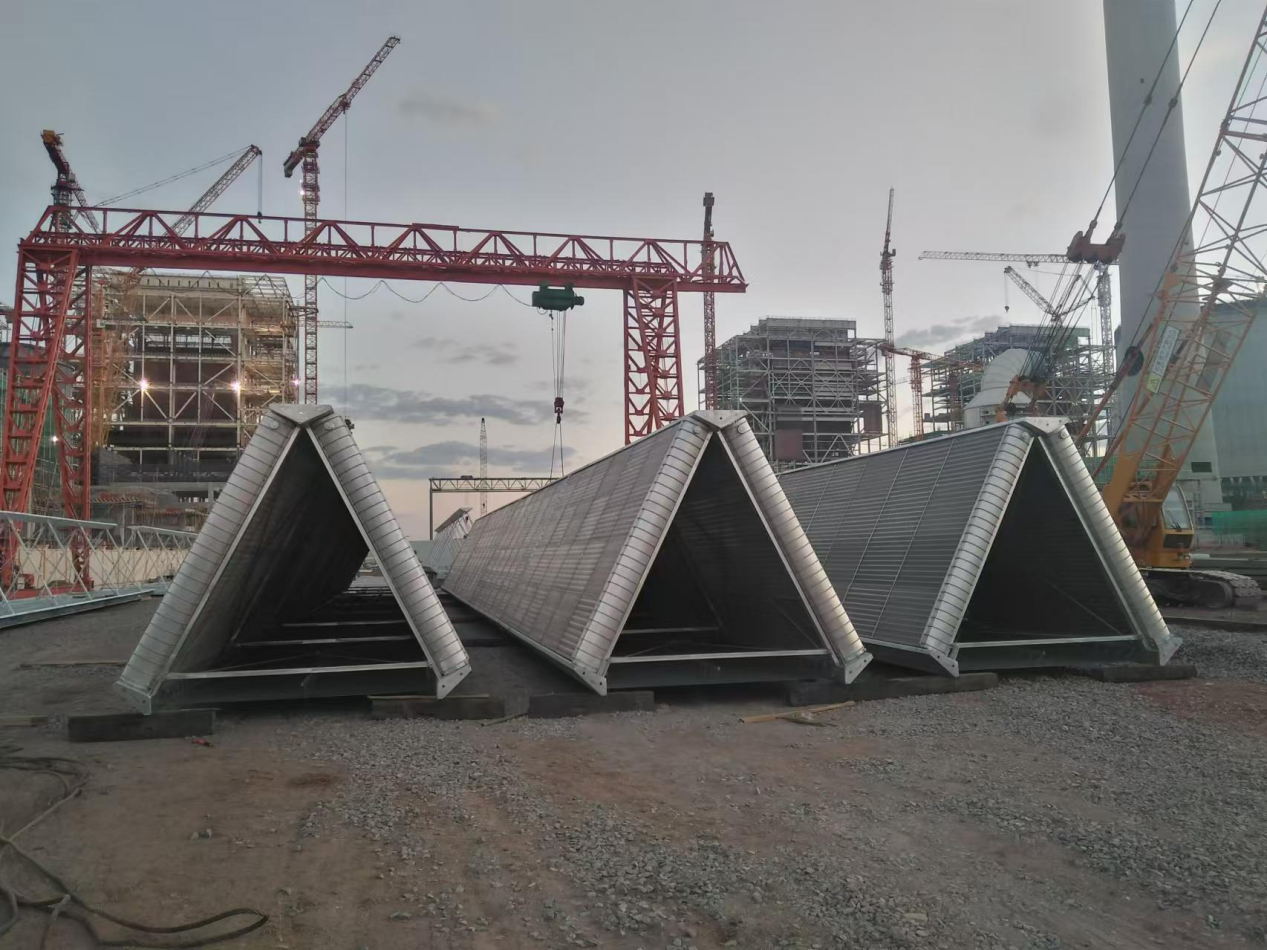

圖為 已完成組合的三角管束
圖為 夜幕降臨中的埋地水箱安裝現場
?
圖為 散熱器倒運現場
版權所有:山西泰肥建設集團有限公司 未經書面授權禁止使用 備案號:晉ICP備13005074號-2 技術支持:龍采科技集團
新疆哈密重能項目快速反應 成績喜人
編輯:2024-08-08 17:04:34
新疆哈密重能項目2*1000MW機組,我公司承擔的主要項目有: 1#機組間冷塔埋地水箱及循環水管道安裝、三角管束組合及設備吊裝、輔機冷卻塔地埋管道安裝等。
現156件三角管束中組裝完成散熱器及百葉窗的有3件、完成三角架搭設的(散熱器待組裝)23件、約近400米的輔機冷卻水地埋管道已基本施工完;受塔體施工進度制約,我方承擔的間冷塔埋地水箱及循環水管道安裝、管束安裝等尚未能展開。針對新疆特殊的氣候條件----冬季來臨早,進入10月下旬基本就進入冬季,有條件要上,沒有條件創造條件也要上這是一直以來我們公司項目施工人的座右銘,更是我公司每個項目負責人早已練就的能力,部分項目制約,我們就從擁有較多控制權、主動權的分項目上入手,變被動為主動,積極挖掘自身資源和潛力,以便給后續項目擠出更多時間,我項目人除利用25噸汽車吊進行三角架及管束組合外,連日來他們加班加點在其組合場又布設了龍門吊,一鼓作氣一氣呵成完成安裝調試以較短的時間使其投用,極大地增加了三角架及管束組合作業面,由于項目人的快速反應,現場成績喜人,受到甲方及業主的贊譽。
圖為 組合中的三角架
圖為 已完成組合的三角管束
圖為 夜幕降臨中的埋地水箱安裝現場
?
圖為 散熱器倒運現場
—— 聯系我們
CONSULTAION HOLLINE
郵箱:1526956766@qq.com
版權所有:山西泰肥建設集團有限公司 未經書面授權禁止使用 備案號:晉ICP備13005074號-2 技術支持:龍采科技集團
